Chape liquide : marcher après 48 heures, poser un revêtement entre 14 jours et 8 semaines

Éléonore Valmorin-Serres 9 min de lecture
Temps de sechage chape liquide : marcher après 48h

Le temps de séchage d’une chape liquide ne se résume pas à un seul délai. On peut souvent marcher dessus après un court laps de temps, mais la pose d’un carrelage, d’un parquet ou d’un sol souple exige une chape sèche en profondeur. La différence compte vraiment : un chantier peut reprendre alors que le sol n’est pas encore prêt pour son revêtement définitif.

En pratique, les repères varient selon la nature de la chape, son épaisseur, l’aération du bâtiment, la météo et la présence éventuelle d’un plancher chauffant. Les délais ci-dessous donnent une base utile pour planifier, mais les fiches techniques, DTA et DTU applicables restent prioritaires.

Les délais à retenir avant de marcher, travailler ou poser un sol

Après le coulage, la chape liquide doit d’abord faire sa prise. Cette phase permet d’obtenir une surface assez résistante pour supporter une circulation légère. Elle ne signifie pas que toute l’humidité a disparu. C’est cette confusion qui provoque des poses trop précoces et, parfois, des fissures, des décollements ou une reprise complète du chantier.

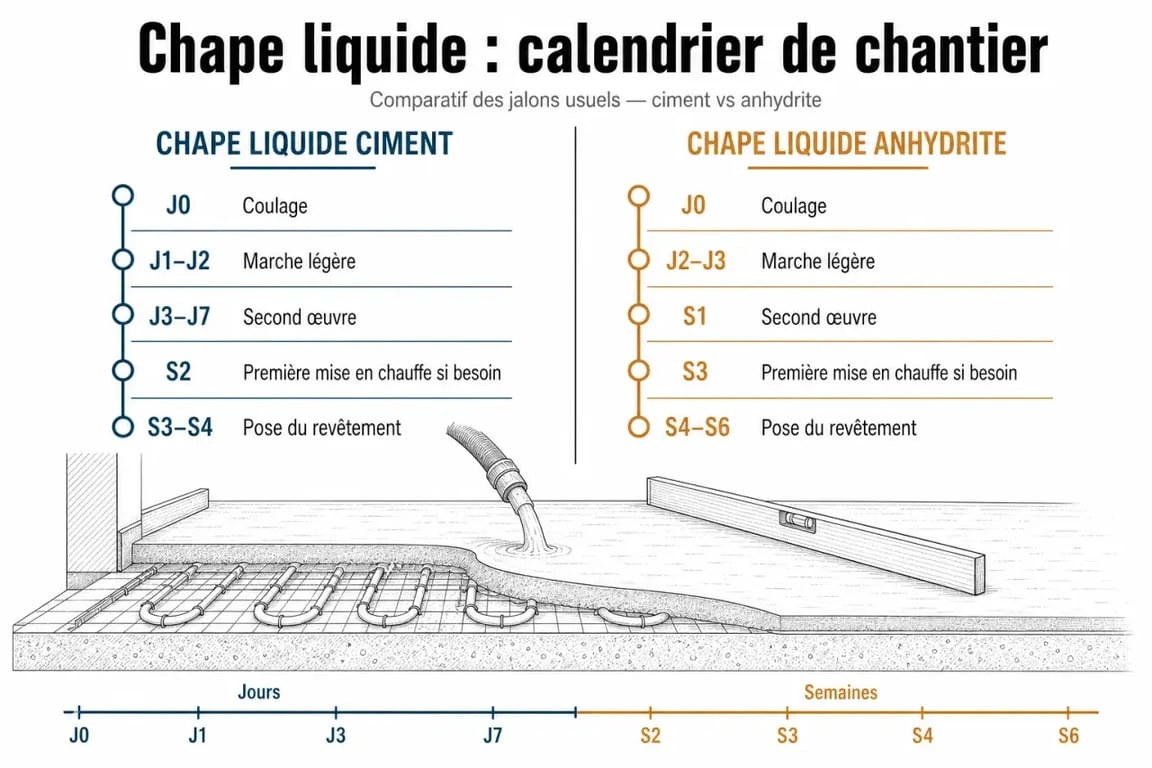

Temps de sechage chape liquide : frise comparative entre chape ciment et anhydrite avant marche et pose du revêtement
Temps de sechage chape liquide : frise comparative entre chape ciment et anhydrite avant marche et pose du revêtement
Étape du chantier Délai indicatif Point de vigilance
Marche légère sur la chape Environ 48 heures Circulation prudente, sans stockage lourd ni choc
Intervention du second œuvre Souvent 3 à 4 jours À confirmer selon la chape, l’épaisseur et les prescriptions du fabricant
Reprise plus organisée du chantier Dès le 4e jour dans certains cas Éviter les charges ponctuelles, les étais ou palettes concentrées
Pose d’un revêtement À partir de 14 jours, parfois jusqu’à 8 semaines Contrôle de l’humidité résiduelle indispensable

Marcher dessus ne veut pas dire poser dessus

Une chape peut sembler dure au toucher au bout de 48 heures, mais contenir encore beaucoup d’eau. La surface donne une impression trompeuse de stabilité, alors que le cœur de la chape poursuit son séchage. Pour les entreprises de second œuvre, cela autorise généralement des interventions légères et organisées. Pour un revêtement de sol, il faut attendre un niveau d’humidité résiduelle compatible avec le matériau choisi.

Il faut aussi éviter de transformer la chape fraîche en zone de stockage. Des plaques de plâtre, sacs de colle, menuiseries ou palettes posés trop tôt peuvent bloquer l’évaporation localement et créer des zones humides persistantes. Mieux vaut répartir les charges, protéger les circulations et garder le sol dégagé autant que possible.

Chape liquide ciment ou anhydrite : le séchage ne suit pas le même rythme

Les deux grandes familles sont la chape liquide à base de ciment et la chape liquide à base d’anhydrite. Toutes deux sont fluides, autonivelantes et adaptées à la réalisation de surfaces planes, mais leur comportement au séchage diffère. C’est l’un des premiers points à vérifier sur le chantier, avant même de parler de revêtement.

Norme NF DTU 26.2 P1-1 pour chapes et dalles hydrauliques — Consultez les clauses techniques officielles pour l’exécution de chapes et dalles non structurelles à base de liants hydrauliques.

La chape liquide ciment

La chape ciment est souvent recherchée lorsqu’on souhaite une remise en service relativement rapide. Certains systèmes permettent l’intervention des autres corps de métier dès 3 à 4 jours, voire dès le 4e jour selon les conditions et les prescriptions. Pour la pose d’un revêtement, un délai à partir de 14 jours peut être envisagé, mais jamais sans contrôle préalable de l’humidité.

Ce type de chape reste sensible aux conditions de chantier. Une maison fermée, froide ou très humide rallonge le délai, même si la chape est à base de ciment. À l’inverse, une ventilation régulière et des températures cohérentes favorisent un séchage plus homogène.

La chape liquide anhydrite

La chape anhydrite, à base de sulfate de calcium, offre une excellente planéité et convient bien aux grandes surfaces et aux planchers chauffants. Son séchage peut toutefois être plus long avant revêtement. Un repère courant consiste à compter environ 1 semaine par centimètre d’épaisseur jusqu’à 4 cm, puis 2 semaines par centimètre au-delà de 4 cm.

Pour une chape de 5 cm, le délai peut donc s’allonger nettement. Dans certains cas, la période avant revêtement peut aller jusqu’à 8 semaines. Ce n’est pas une anomalie : c’est la conséquence normale d’une évacuation progressive de l’humidité, surtout si les locaux sont peu ventilés ou si la saison est défavorable.

Épaisseur, air, météo : ce qui fait vraiment varier le délai

Le temps de séchage d’une chape liquide dépend d’un équilibre entre l’eau contenue dans le matériau, la capacité de l’air à l’absorber et la possibilité de l’évacuer. Plus la chape est épaisse, plus le trajet de l’humidité vers la surface est long. Plus l’air intérieur est saturé, plus l’évaporation ralentit.

L’épaisseur change tout

Une chape de 4 cm ne se comporte pas comme une chape de 5 cm, surtout pour une chape anhydrite. Le centimètre supplémentaire peut représenter une vraie différence dans le calendrier. C’est pourquoi un délai standard annoncé sans tenir compte de l’épaisseur réelle doit être pris avec prudence.

Sur chantier, l’épaisseur n’est pas toujours parfaitement identique partout. Les zones de rattrapage, les passages de réseaux ou les différences de niveau peuvent créer des surépaisseurs. Ces endroits deviennent les derniers à sécher. Pour planifier correctement, il faut raisonner sur les zones les plus défavorables, pas seulement sur l’épaisseur théorique moyenne.

Aération et conditions climatiques

L’aération des locaux est l’un des gestes les plus simples et les plus efficaces. Elle ne consiste pas à créer un courant d’air violent juste après coulage, mais à renouveler l’air de manière régulière lorsque la chape a suffisamment pris. Un air stagnant garde l’humidité dans la pièce, alors qu’un air renouvelé permet de poursuivre l’évacuation.

La météo joue aussi son rôle. Par temps froid ou humide, le séchage ralentit. Dans un bâtiment neuf encore chargé en humidité, avec enduits récents et menuiseries fermées, la chape sèche moins vite qu’en conditions tempérées et ventilées. Les délais théoriques doivent alors être ajustés avec bon sens.

Le séchage suit une circulation invisible qui part du cœur de la chape vers la surface, puis de la surface vers l’air ambiant. Si un maillon bloque, tout le mouvement ralentit : une pièce saturée d’humidité, un revêtement posé trop tôt, un stockage massif au sol ou une ventilation insuffisante. Penser le chantier comme une circulation continue de vapeur aide à prendre de meilleures décisions : libérer les surfaces, ouvrir au bon moment, éviter les obstacles et contrôler les zones épaisses plutôt que de se fier uniquement à l’aspect sec en surface.

Plancher chauffant, second œuvre et remise en service du sol

Lorsqu’un plancher chauffant est intégré, la chape liquide doit respecter une procédure spécifique. La première mise en chauffe n’est pas une simple astuce pour gagner du temps : elle fait partie du processus de stabilisation et de séchage lorsque le système et la chape le prévoient.

La première mise en chauffe

La mise en chauffe doit être progressive et conforme aux indications du fabricant, du chapiste et aux documents techniques applicables. Elle peut contribuer à réduire le temps nécessaire avant revêtement, mais une montée en température trop rapide peut créer des tensions dans la chape. L’objectif est de favoriser une évacuation maîtrisée de l’humidité, pas de « cuire » le sol.

Cette étape concerne aussi bien les planchers chauffants hydrauliques que certains systèmes électriques, avec des protocoles différents. Il est donc indispensable de se référer aux fiches techniques et au DTA du procédé utilisé. En cas de doute, le chauffagiste et le chapiste doivent coordonner leurs interventions.

Organiser le second œuvre sans abîmer la chape

Les entreprises de second œuvre peuvent souvent intervenir avant que la chape soit prête à recevoir un revêtement. Cela permet d’avancer les cloisons, menuiseries, peintures ou équipements, à condition de respecter les limites de charge et de protéger les circulations. Des protections respirantes sont préférables aux bâches imperméables qui piègent l’humidité.

Pour les chantiers importants, la chape liquide présente un avantage de mise en œuvre : elle peut être coulée rapidement, avec des cadences pouvant atteindre 200 m² en 1 heure selon les systèmes et l’organisation. Mais cette rapidité de coulage ne doit pas être confondue avec une rapidité automatique de séchage. Le calendrier doit garder une marge entre la mise en œuvre et la pose finale.

Contrôler l’humidité avant de poser le revêtement

La pose du revêtement est l’étape la plus sensible. Carrelage, parquet, sol PVC, moquette ou résine n’acceptent pas tous le même niveau d’humidité résiduelle. Un sol posé trop tôt peut cloquer, se décoller, gondoler ou bloquer l’humidité dans la chape. Le contrôle est donc plus fiable qu’un simple calcul en semaines.

Le test d’humidité à la bombe au carbure

Le test à la bombe au carbure est une méthode couramment utilisée pour mesurer l’humidité résiduelle d’une chape avant revêtement. Il consiste à prélever un échantillon dans l’épaisseur de la chape, puis à mesurer l’humidité contenue dans le matériau. C’est beaucoup plus pertinent qu’une observation visuelle de la surface.

Ce contrôle doit être réalisé selon les règles prévues pour le type de chape et le revêtement envisagé. Les seuils acceptables dépendent du système complet : chape, colle, primaire, revêtement, usage de la pièce et présence éventuelle d’un plancher chauffant. Les DTU, DTA, fiches techniques et avis du fabricant doivent guider la décision finale.

Les bons réflexes avant la pose

  • Identifier clairement s’il s’agit d’une chape ciment ou anhydrite.
  • Vérifier l’épaisseur réelle, notamment dans les zones de rattrapage.
  • Aérer régulièrement les locaux lorsque la chape le permet.
  • Éviter les charges lourdes et les stockages prolongés sur une chape jeune.
  • Respecter la première mise en chauffe si un plancher chauffant est prévu.
  • Faire mesurer l’humidité résiduelle avant toute pose sensible.
  • Consulter un chapiste qualifié en cas de doute sur le délai ou le support.

Le bon délai n’est donc pas seulement celui indiqué sur un planning : c’est celui qui combine une chape suffisamment résistante, un séchage homogène et une humidité compatible avec le revêtement. Pour sécuriser le chantier, mieux vaut perdre quelques jours en contrôle que plusieurs semaines en réparation.
